Moin! Wir sind
Bauernwind Rügen

Als Landwirte sind wir es gewohnt, langfristig zu denken. Wir wollen Strom erzeugen, der uns unabhängiger macht von Energieimporten. Und gleichzeitig unseren Heimatgemeinden dauerhafte Einnahmen sichern. Deshalb planen wir unter strengen Auflagen der Genehmigungsbehörden einen Windpark auf dem Gebiet der Gemeinden Sehlen und Parchtitz.

Aktuell laufen die Vorplanungen. Wir untersuchen die möglichen Energieerträge durch eine Windmessung, sichern den Schutz von Mensch und Natur und bringen in Erfahrung, welche weiteren Belange sich auf die Planungen auswirken können. Auch rechtlich wird der mögliche Windpark derzeit vorbereitet. Der Regionale Planungsverband Vorpommern hat das Gebiet in seiner Verbandsversammlung am 29.01.2026 mit großer Mehrheit als Windvorranggebiet bestätigt. Die Gemeinden haben Vorentwürfe der Flächennutzungsplanänderung beschlossen. In diesem Rahmen sind auch zusätzliche Beteiligungsverfahren für die Bevölkerung vorgesehen.

Mit dieser Website wollen wir Sie über den Planungsfortschritt informieren. Wir werden die Website laufend aktualisieren. Und natürlich werden wir im Verlauf der Planung auch die Stimmen der Bürgerinnen und Bürger in den umliegenden Orten hören. Die weitere Planung richtet sich dann nach den Ergebnissen der Gutachten und Stellungnahmen aus dem Beteiligungsverfahren.

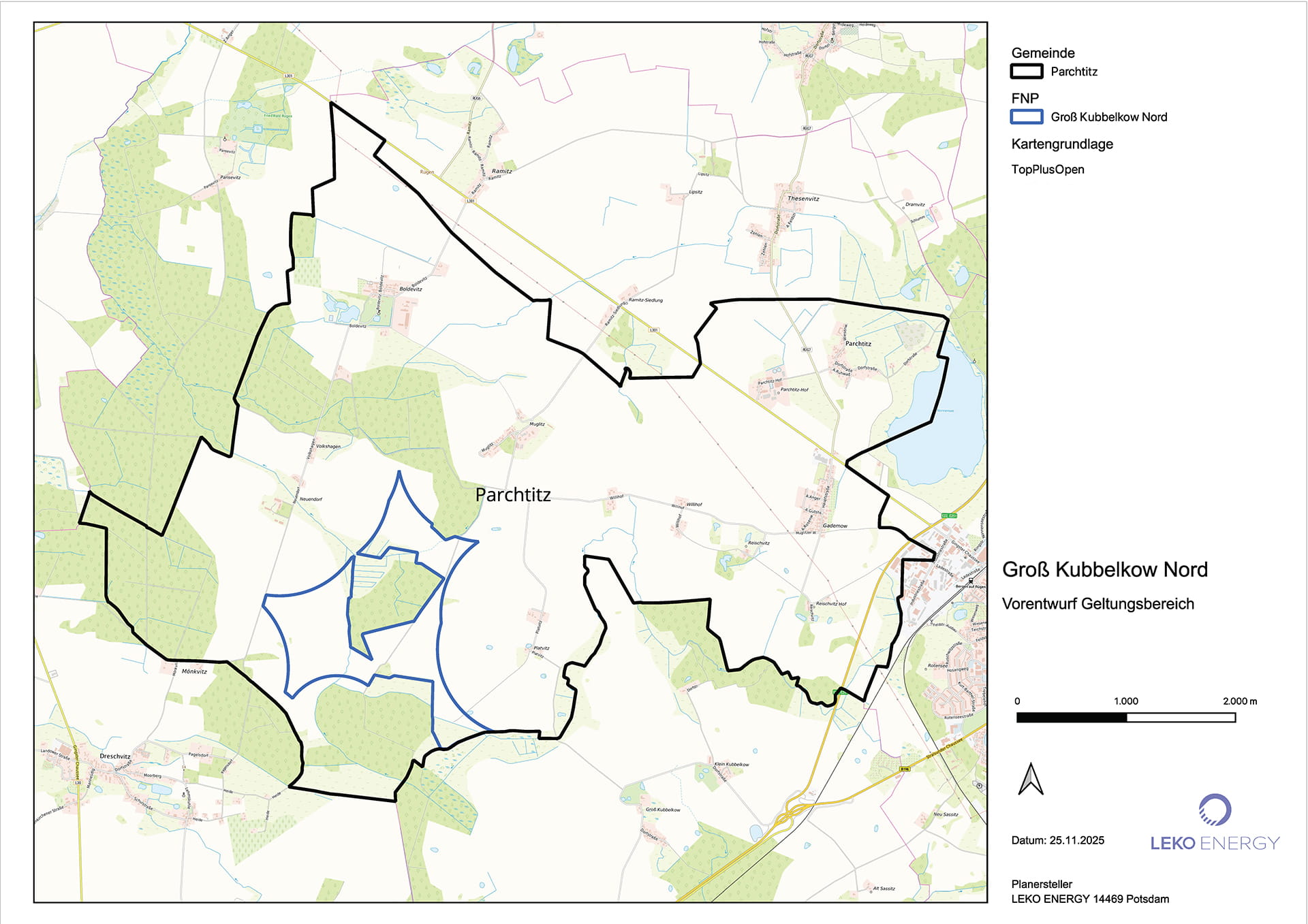

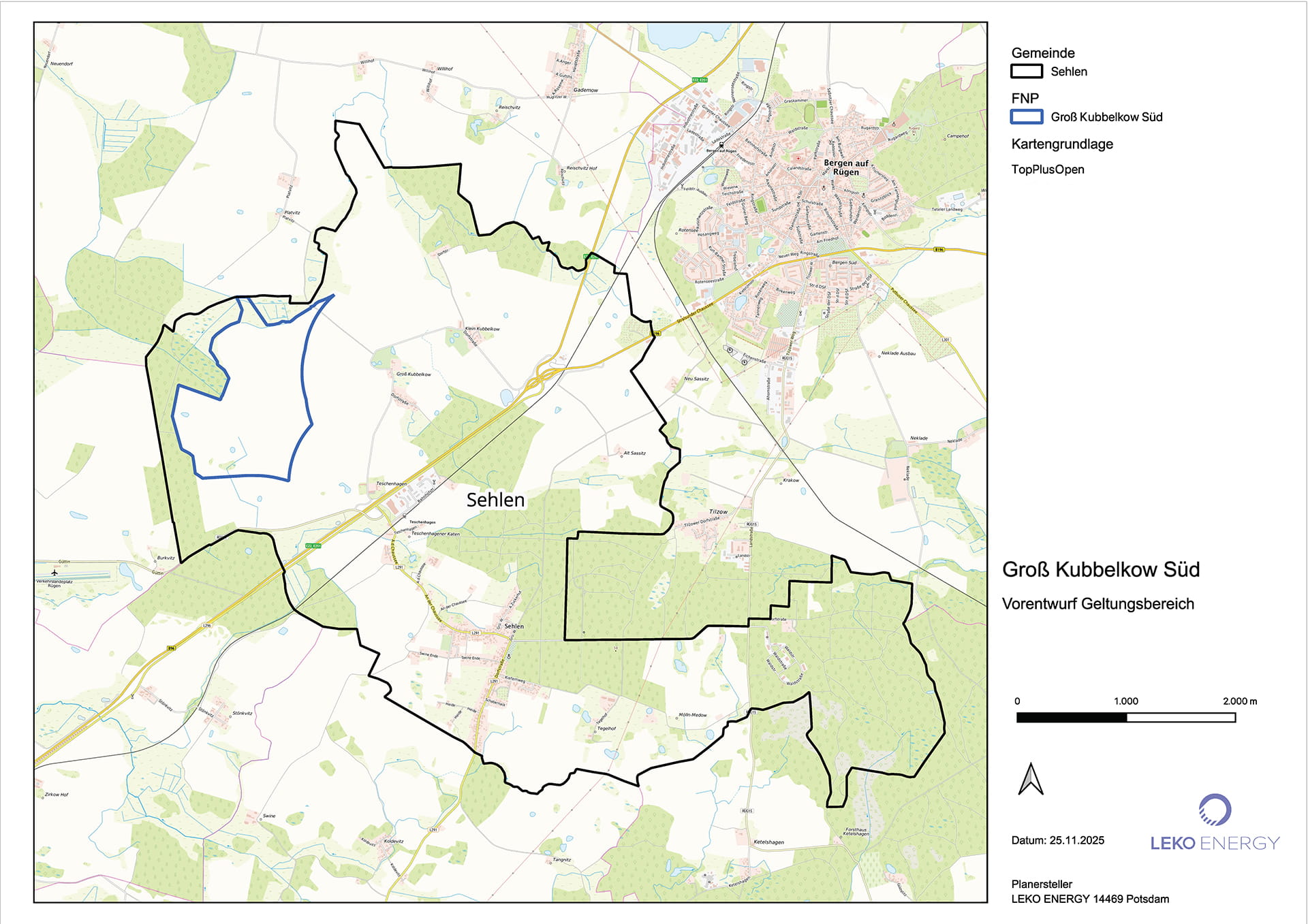

Lageplan der Windflächen

Bauernwind Rügen - Projektgebiet Groß Kubbelkow Nord
previous arrow
next arrow

Die Landwirte hinter dem Windpark

Die Windräder bei Sehlen und Parchtitz werden von ortsansässigen Rügener Landwirten geplant und in Zukunft auch betrieben.

Die fachlichen Planungen für den Windpark hat die Firma LEKO ENERGY übernommen.

Zeitplan

Ende 2024

Beginn Vorplanungphase

Mrz./Apr. 2025

Nov. 2025

Vorbereitendes Treffen im Genehmigungsverfahren mit Landkreisbehörden

Nov./Dez. 2025

Anfang 2026

Beginn der frühzeitigen Beteiligung der Träger öffentlicher Belange und der Öffentlichkeit

Mrz. 2026

Mitte 2026

Beschluss Flächennutzungsplan-Entwürfe inkl. Umweltbericht/ Vorentwurf Bebauungsplan

Mitte 2027

Ende 2027

Genehmigung Regionales Raumentwicklungsprogramm

Ende 2027

2029

Ausblick Erhalt Genehmigungsbescheid

2030

2031

Ausblick Inbetriebnahme

Wie ist der Planungsstand?

Wie ist der Planungsstand?

Aktuell schreiben die Behörden das Regionale Raumentwicklungsprogramm (Regionalplan) fort – das ist die Voraussetzung, um überhaupt einen Windpark zu planen.
